Compatibilização de projetos
Antes de virar retrabalho: a compatibilização de um auditório disciplina por disciplina
Um caso real de coordenação entre arquitetura, estrutura, climatização, elétrica, incêndio, automação e hidráulica num auditório em desenvolvimento.

O relato
O volume de desenhos não era o problema principal. O risco estava nas interfaces: equipamentos ocupando o mesmo espaço, tubulações fora das passagens estruturais, cotas de escada afetadas pelo acabamento e instalações sem acesso adequado. A Glidea reuniu as disciplinas, definiu hierarquias e transformou os conflitos em pendências rastreáveis. Contratante, endereço, códigos completos e arquivos de origem foram preservados neste relato.
O ponto de partida
Cada projeto podia estar legível isoladamente e ainda assim ser inexequível em conjunto.
A primeira rodada reuniu as disciplinas sobre a mesma referência geométrica e verificou se as versões recebidas eram válidas. Antes de procurar interferências, foi necessário garantir que os arquivos comparados representavam a revisão correta.

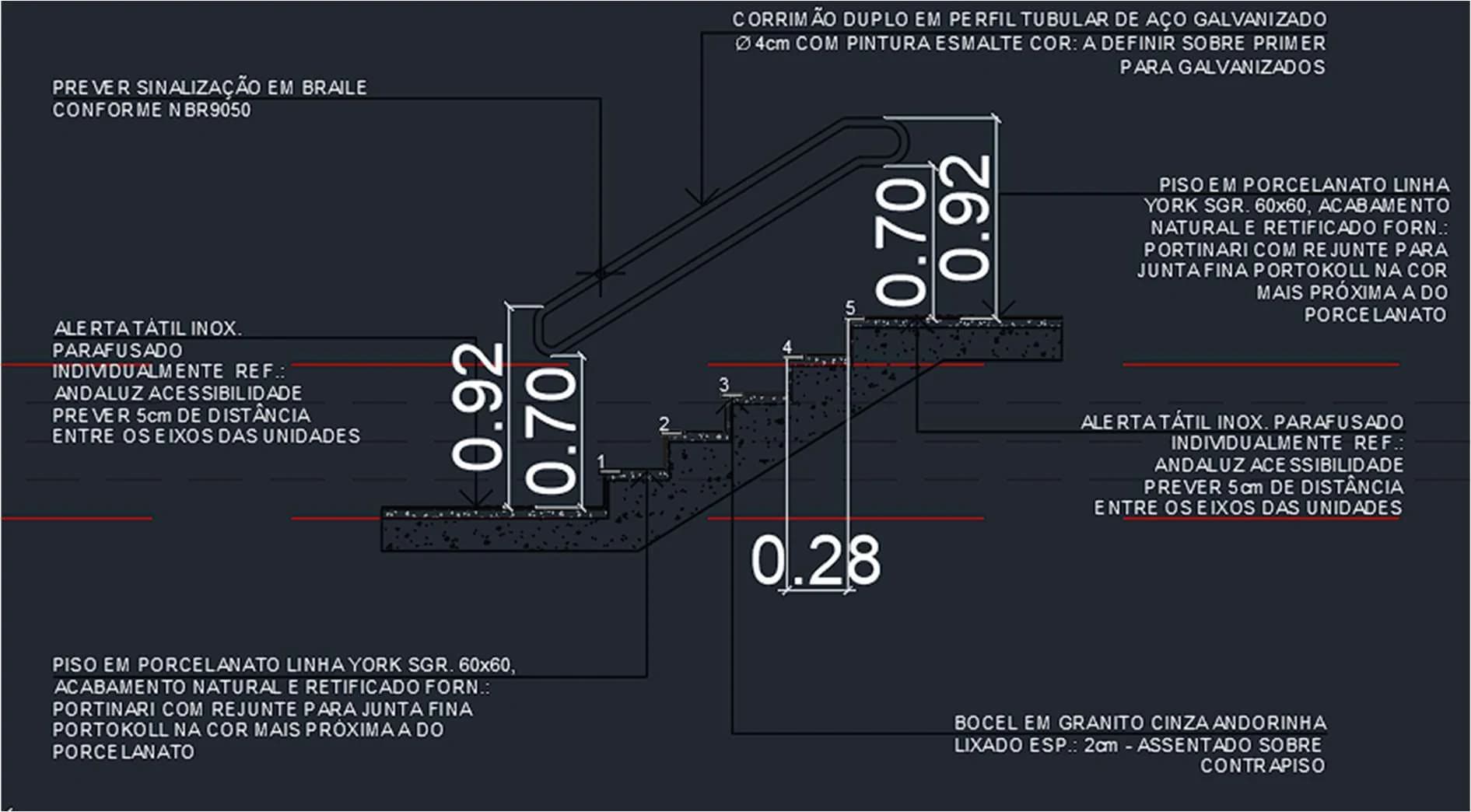

A coordenação cobriu salão, palco, salas auxiliares, áreas técnicas e escadas. O relatório foi atualizado por rodadas para que cada decisão tivesse data, disciplina responsável e consequência conhecida.
A estratégia
Definir hierarquia reduziu ajustes aleatórios no espaço mais disputado: o forro.
A climatização foi mantida como disciplina prioritária em vários trechos porque seus elementos eram mais robustos e volumosos. Elétrica, incêndio e automação foram avaliadas quanto à viabilidade de desvio, sempre considerando execução e manutenção.

Entre os registros estavam um bico de sprinkler coincidindo com o difusor linear de ar, uma caixa de passagem posicionada no meio de uma parede, infraestruturas fora das furações disponíveis e conflitos entre pilares, caixas de piso e rede elétrica.
- identificar o conflito e as disciplinas envolvidas;
- definir qual sistema tinha menor custo técnico de alteração;
- propor novo traçado ou posicionamento executável;
- registrar a pendência até a revisão do projetista responsável.
